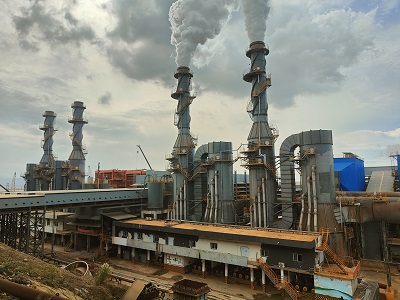

由我公司承建的印尼***项目烟气脱硫EPC工程再传佳音,继3#脱硫系统稳定运行后,4#脱硫系统已于7月上旬正式投入使用,实现双塔高效联动。在确保3#、4#脱硫系统稳定运行的同时,项目团队多线作战,梯次推进后续机组的调试工作。
截至7月,原定计划中的关键节点已全面达成:项目部完成了5#、6#脱硫塔的单机调试,对循环泵、氧化风机等核心设备进行了全面的性能测试与参数优化。至7月中旬成功完成了5#、6#脱硫塔系统的冷态调试。整个系统在模拟工况下运行平稳,联动协调性和控制逻辑准确无误。
冷态调试的顺利完成,标志着5#、6#脱硫系统已完全具备进入热态调试的条件。待业主方完成相关配套工序后,可以启动热态调试,向着项目全面竣工的目标发起最后冲刺。
